我身边的质量故事—— 柬埔寨西港输变电项目运输质量管理
2021-09-15  来源:  [大] [中] [小]

       时值九月“质量月”,柬埔寨已进入雨季,由中国机械对外经济技术合作有限公司(以下称CMIC)承建的柬埔寨西港输变电项目的重要电气设备均已安全就位,西港项目部详细周全的运输质量管理工作为项目正式进入电气设备安装调试阶段奠定了基础。


       西港项目包含6个子项目,包括新建GIS变电站、扩建变电站、高压线路、地下电缆等施工内容,其几乎涵盖了输变电行业的所有项目类型,涉及到多个材料站点,项目部还需克服西港雨季的极端天气和当地严峻的新冠疫情带来的影响,因此,运输质量管理成为了保证项目按期完工的关键一环。


       目前,两个新建115kV GIS变电站四台主变压器顺利就位,按时完成了项目重要里程碑节点。主变压器厂家通知我方主变已具备发货条件后,项目部立即就主变就位工作召开工作会议,再次与厂家沟通发货细节,确认发货清单及包装方式,保证长途海运过程中主变及其附件的质量安全。

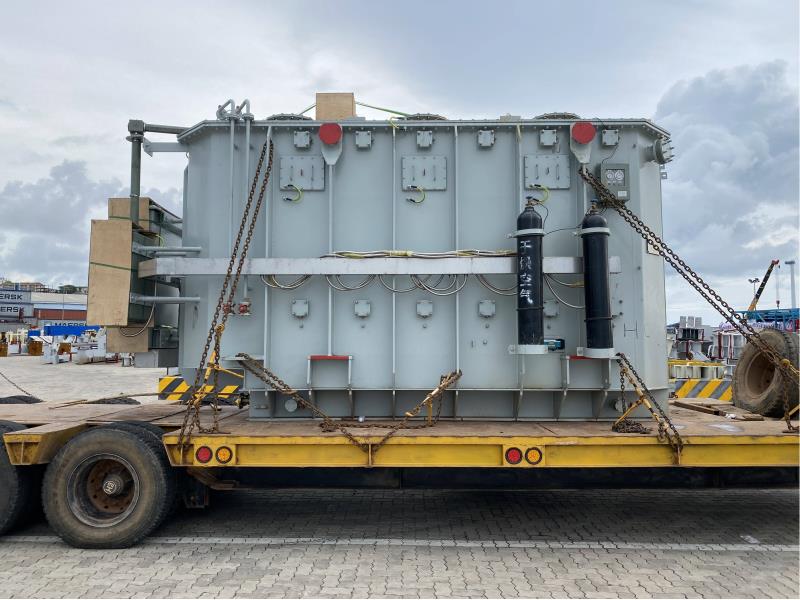

(主变安全到达码头,准备发运至现场)

       主变压器单台重约70吨,就位精度要求严格控制在2mm内,同时主变受到室内布置的空间限制,导致无法全程采用吊车作业,极大增加了就位难度。

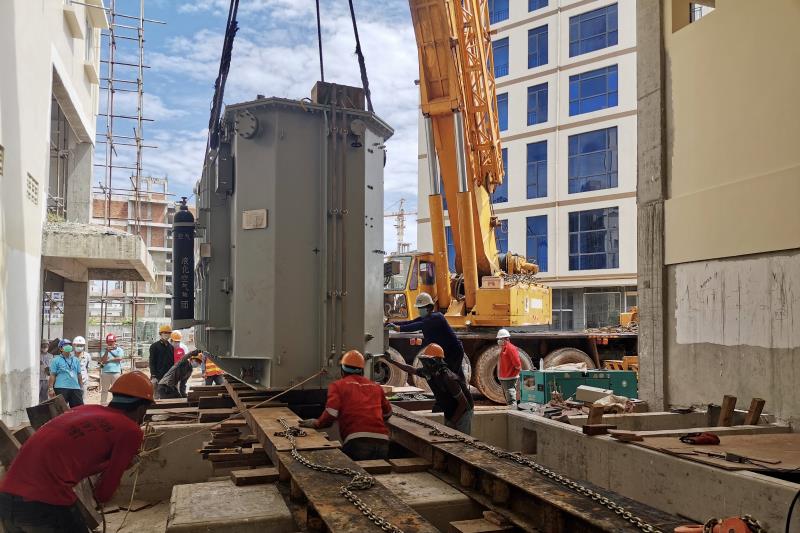

(主变就位工作进行中)

       为保证主变安全就位,项目部多次与生产厂家、运输公司沟通确定就位方案,组织相关人员进行现场堪查、确认运输路线、排除路障、平整道路等工作,对施工现场做好周密准备,保证各个环节有序执行,最后圆满完成就位工作。

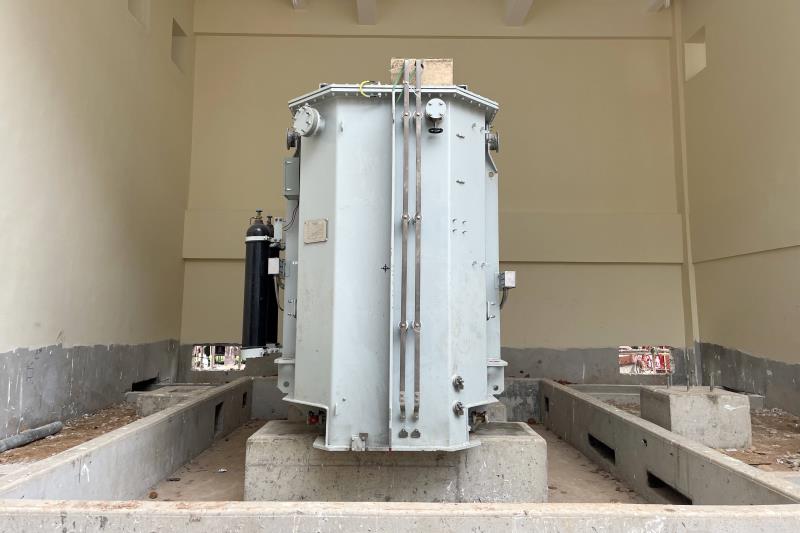

(主变就位)

       运输质量管理工作贯彻项目始终,是保证设备投运安全性、可靠性的关键,西港项目部将严格按照《质量管理手册》强化运输质量管理执行力度,发挥团队专业优势,全力保证生产安全,注重工程质量,确保2021年底按期完工,交由业主一份满意答卷。
